矿山基坑支护中反压土斜支撑组合施工技术探讨论文
2026-06-23 16:46:45 来源: 作者:xuling
摘要:本文将围绕反压土斜支撑组合施工技术原理开展分析讨论,并阐述其具体应用路径,包括施工准备、材料选择、分层填筑、斜撑制作与安装。
摘要:本文将围绕反压土斜支撑组合施工技术原理开展分析讨论,并阐述其具体应用路径,包括施工准备、材料选择、分层填筑、斜撑制作与安装。根据研究结果显示,该方法能够保证荷载的有序传递、抵抗被动土压力以及防止土体侧向变形,也能提高基坑支护体系的稳定性,且具有施工操作便捷、成本低廉等优势,能够为日后矿山安全开采提供技术支持。
关键词:分层填筑;基坑支护;钢筋焊接;反压土斜支撑组合
矿山所处区域地质环境较为复杂,部分地区地下水位较高,容易引发流沙、管涌等现象,破坏基坑的支护结构。且随着矿山开采规模的持续扩大,对基坑变形控制要求的持续提高,传统的基坑支护技术逐渐无法满足应用需要。为此,本文采用可基于先进的反压土斜支撑组合施工技术,降低基坑位移,保证开采作业顺利进行。
1反压土斜支撑组合施工技术原理
反压土技术是指为平衡土体所受的侧向压力,防止产生土体滑移等现象,在易失稳区域的另一侧,额外施加填土。而斜支撑技术,则属于一种支撑构件,通过以一定角度布置在基坑内,凭借其自身刚度与强度,传递土体侧压力。而实现两者的组合,则能充分发挥彼此的优势,共同承担土体荷载,控制基坑变形。比如,反压土能够为斜支撑提供稳定基础,减少斜支撑所受荷载,也能减轻基坑周边土体的侧向位移。而斜支撑则可切实提高支护体系的刚度,将支护结构上剩余侧压力,传递至基坑底部。
2技术应用路径
2.1施工前准备工作
在应用反压土斜支撑组合施工技术前,预先做好地质勘察,掌握基坑周边与深部地层状况,包括地层结构、岩土力学性质、地下水分布情况。并结合地质勘察结果以及项目建设要求,编制切实可行的施工方案。充分考虑基坑深度、形状以及周边环境条件等因素,计算反压土的填筑范围,确定适合的斜支撑截面尺寸。并基于岩土工程软件,模拟分析反压土斜支撑组合体系的受力情况,确保设计方案的可行性与有效性。除此之外,还需准备施工材料与设备,比如挖掘机、装载机、压路机以及测量仪器。在设备进场前,做好性能调试。

2.2反压土施工要点
2.2.1材料选择
反压土材料需要具备较高的强度,一般来说,砂性土以及砾石土是最为理想的材料,究其原因在于,两者均具有良好的透水性以及较大的内摩擦角,即便在承受荷载时,也能维持极佳的力学性能。其中,砂性土的颗粒较大,孔隙率较高可快速排出土体中的水分,减少因地下水积聚引发的土体软化。而较大的内摩擦角,则可保证其在受到外力作用时,依靠颗粒间的摩擦力,提供较强的抗滑能力。至于砾石土则由较大的砾石颗粒以及细粒土组成,透水性极为显著,可承受更大的荷载。
2.2.2确定填筑范围与厚度
填筑范围需要结合基坑的形状以及周边环境条件进行计算,比如对于矩形基坑来说,反压土的填筑范围需要在基坑边缘,并适当向外延伸一定距离,通常在基坑深度的0.5倍~1倍。若基坑周边存在重要地下管线,则应适当缩小反压土的填筑范围,并采取保护措施,比如设置隔离墙或是组织地基加固施工。至于反压土的厚度,则需控制在1m~3m之间。基于朗肯土压力理论,优先结合地质勘察资料,确定基坑周边土体的重度、黏聚力。再凭借力的平衡分析,确定满足基坑稳定性要求的反压土厚度。
2.2.3施工工艺

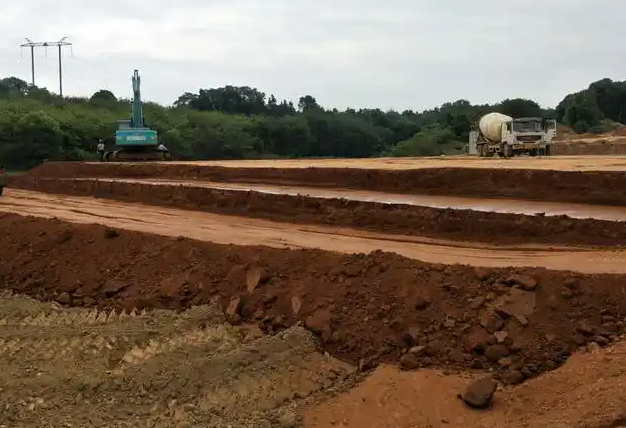

在施工过程中,需要根据设计要求,采用分层填筑+分层压实的技术工艺。其中,分层填筑是指将填料以一定厚度,逐层铺设在施工面,每层填筑厚度需要结合压实装置性能以及反压土材料的性质进行综合确定,通常应维持在30cm以内。在填筑时,保证土体具有极强均匀性,防止产生粗细颗粒分离。对于透水性较好的材料,可适当洒水湿润。而分层压实则是对每层填筑材料施加机械压力,使颗粒重新排列,进一步降低孔隙,达到提高反压土的密实度与强度的目的。在压实时,需进行6遍至8遍。并搭配环刀法、灌砂法确定压实度大小。其中,环刀法是指在压实后的土体中切取土样,计算土体干密度,根据与最大干密度的比值,确定压实度大小。至于灌砂法,则是借助标准砂的密度,实现土体密度的测定,同样根据与最大干密度的比值,计算压实度大小。除此之外,在反压土填筑环节,还要做好基坑支护结构的保护,防止因人员操作失误或是施工不当,造成支护结构损坏。
2.2.4质量控制
在施工阶段,需要将反压土材料质量、填筑厚度等指标检测作为关注重点。在进行常规检测的基础上,还要定期进行抽检作业。比如地质雷达或是瞬态瑞雷波法,两者均可高效完成反压土内部结构与压实质量的评估与分析。其中,地质雷达是指依靠发射高频电磁波的形式,在接收反射波后,探测土体内部的结构特征以及可能存在的缺陷,其优势在于检测效率高,可准确反映反压土的空洞、疏松区域等质量问题。至于瞬态瑞雷波法,则是依靠瑞雷波在土体中的传播特性,在测量瑞雷波的速度后,推断土体的力学性质,具有检测速度快、精度高等优势。并在此基础上,打造质量管理体系,用以明确施工人员的工作人员、岗位责任,强化施工过程的监督与管理,对不符合质量规范的部位,应第一时间进行整改,直至反压土施工质量满足预期。同时在质量管理环节,还需规范施工人员的操作行为,帮助其树立良好的安全意识,结合质量检查记录,对施工环节的安全隐患、质量问题进行及时记录和处理。定期开展施工人员的培训与教育活动,丰富人员的专业知识储备以及实践经验。
2.3斜支撑施工流程
2.3.1斜支撑制作与安装

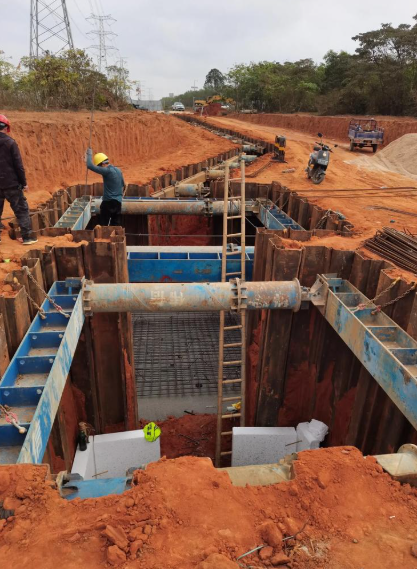

斜支撑在制作时主要采用钢材以及混凝,具体选择需要考虑工程需求与经济成本等因素。以钢材为例,其优势在于强度高、韧性好,适用于对支撑刚度要求较高的项目。在制作钢斜支撑时,应优先结合设计图纸,完成钢材下料,确保钢材的规格符合标准。之后借助焊接或螺栓连接等加工工艺,保证各部件组装完整。在焊接时,可采用手工电弧焊或二氧化碳气体保护焊,控制好焊缝强度与密封性。凭借超声波探伤、射线探伤,检查焊缝质量,对发现的焊接缺陷及时修复。若采用螺栓连接,则要选择适合的螺栓尺寸,提高连接的可靠性。至于在安装钢斜支撑环节,需依靠起重机,将斜支撑吊运至指定区域。将斜支撑一端与基坑排桩、地下连续墙连接,通过预埋件进行牢固连接。另一端支撑则要布置在基坑底部的混凝土基础或岩石层上。在支撑底部,设置垫板,用以提升支撑受力面积,防止支撑陷入土体。
2.3.2斜支撑连接
以混凝土斜支撑为例,在与支护结构连接时,需要优先在连接区域预留孔洞,并在施工时,将预埋钢筋插入预留孔洞中,通过灌浆作业,实现钢筋与混凝土斜支撑的有效连接。在灌浆时,控制好灌浆材料的流动性,使灌浆材料充分填充孔洞。之后计算连接节点可承受荷载,考虑斜支撑的受力方向、大小,确保连接节点不会在受力期间产生过大变形。
2.3.3支撑角度和间距的确定
支撑角度是指斜支撑与水平面的夹角,通常角度越小,支撑的水平分力越大,角度越大,则竖向分力越高。若想找出最佳的支撑角度,需要充分结合基坑的形状、土压力分布等因素确定。一般情况下,支撑角度在30°~60°之间较为合适。施工人员可依靠力学分析+数值模拟,打造基坑支护结构的力学模型,分析不同支撑角度下,斜支撑与支护结构的变形情况,以此找出最佳支撑角度。并在施工时,利用全站仪+经纬仪,测量与调整支撑角度,使其始终满足设计标准。
而在支撑间距的确定方面,同样要考虑基坑的深度、土压力大小。避免支撑间距过大,造成斜支撑间的土体受力不均匀,也要防止支撑间距过小,增加不必要的施工成本。在实际工程中,需要根据过往工程项目经验以及基于支撑轴力与材料强度的计算公式,初步确定支撑间距的范围。然后,基于结构力学,分析不同支撑间距下,斜支撑以及支护结构的受力情况,对支撑间距范围进行优化、调整。
3工程案例
3.1工程概况
为验证上述方法的可行性与有效性,本文将以某金属矿山作为研究对象,根据实际调查显示,该矿区位于山区,其基坑工程的规模较大,基坑规格大约在300m×200m,开挖深度达到15m。由于矿山所在区域的地质条件极为复杂,地层结构存在较为显著的分层特征。包括3m~5m的杂填土以及8m~10m的粉质黏土,其特点在于含水量较高,抗剪强度较低,遇水易软化;5m~8m的强风化花岗岩层,该岩层虽然经过风化作用,但仍能保持一定强度,可是节理裂隙较为发育,在基坑开挖阶段,容易出现局部坍塌问题。除此之外,区域地下水位较高,地下水存在一定的承压性,增加了基坑涌水、流砂事故的形成几率。
3.2基坑状况
基坑周边环境较为复杂,东侧国道,国道上车辆往来频繁,日均车流量甚至高达5000辆,车辆行驶产生的振动以及动荷载会在一定程度上影响基坑支护结构。且国道下方铺设大量市政管线,关乎周边居民的正常生活,因此在基坑施工时,还需采取保护措施,避免管线受损。而在基坑南侧,则有一座选矿厂,设有大型的选矿设备,基坑施工产生的噪声,无疑会影响选矿厂的正常生产,而选矿厂的生产活动,也容易对基坑的稳定性产生干扰。
3.3技术方案
为保证开挖作业顺利进行,在相关技术人员、施工人员综合讨论后,决定采用反压土斜支撑组合施工技术。
在反压土施工方面,设置反压土区域,将填筑范围确定为基坑边缘向外延伸10m。结合基坑开挖深度、土压力计算结果,确定反压土填筑厚度,大约在3m。至于反压土材料则使用周边山体开挖出的砾石土,通过筛选与处理后,能够保证砾石土颗粒级配良好,内摩擦角较大,切实满足反压土的强度要求。在填筑时,则严格遵循分层填筑、分层压实的施工原则,每层填筑厚度不超过30cm,基于重型压路机压实,压实度超过95%。为确保反压土与基坑支护结构的协同作业,还需在两者接触区域铺设土工格栅,在增强两者摩擦力的同时,也能改善反压土的稳定性。

在斜支撑施工方面,则采用Q345钢材进行制作,截面形式为H型钢。斜支撑的支撑角度经力学计算后,确定为45°,该角度既能保证斜支撑稳定传递土体侧压力,也能发挥其轴向抗压能力,还能助力斜支撑的安装与施工。至于在支撑间距设计方面,则要结合基坑的平面尺寸、斜支撑的承载能力,确定为6m。要求斜支撑的一端依靠焊接作业,与基坑周边的排桩连接,排桩可采用钻孔灌注桩,规格达到1.2m×20m,桩身混凝土强度等级为C30。在施工期间,需要预埋钢板以及连接螺栓,从而与斜支撑可靠连接。另一端则要支撑在基坑底部的混凝土基础上,混凝土基础规格大约在2m×1.5m×0.8m。为进一步提高斜支撑的稳定性,可在斜支撑间布置水平连系梁,并采用H型钢制作,水平连系梁的间距达到3m。
3.4施工作业
在施工作业时,需要优先完成反压土填筑施工,依靠挖掘机+装载机,将砾石土从附近山体开挖、运输至基坑周边。在填筑时,控制好每层填筑厚度,使用水准仪实时测量,保证填筑厚度均匀。每填筑一层后,由重型压路机压实,压实遍数需超过8遍。在压实期间,可借助现场试验,进一步确定压路机的行驶速度、振动频率,保证压实效果最优化。并对反压土的压实度进行检测,确保压实度满足设计要求。
而在斜支撑安装时,则要使用起重机将其吊运至预定位置,先将斜支撑的一端与预埋钢板焊接,依靠多层、多道焊接工艺,保障焊缝的密封性。焊接结束后,使用超声波探伤仪检测,确保焊缝无缺陷。再将斜支撑的另一端放置在混凝土基础上,使用全站仪对斜支撑的安装角度与位置进行测量,若存在较大偏差,需及时调整,直至安装精度符合设计标准。
至于在基坑施工期间,则要动态监测基坑位移、沉降以及土压力大小。基于全站仪,在基坑周边累计设置22个位移监测点,分别位于基坑四个角以及四条边,监测点间距大约在20m。记录基坑支护结构以及周边土体的水平位移、垂直位移。至于在沉降监测方面,则更适合使用水准仪,需要在基坑周边以及建筑物上累计布置33个沉降监测点,主要分布在建筑物的墙角、柱基。借助定期测量监测点高程的形式,实时掌握基坑周边土体的沉降水平。而在土压力监测方面,则可采用土压力计,在支护结构与反压土中累计埋设12个土压力计,用于掌握土体作用在支护结构上的压力大小以及土压力分布情况。在地下水位监测方面,则要利用水位观测孔,累计设置8个,观测孔的深度大约在10。搭配水位计,测量观测孔内的水位变化趋势,从而获取地下水位动态信息。
3.5效果监测
通过对上述监测结果进行分析,发现在基坑开挖时,基坑支护结构的最大水平位移不超过26mm,满足设计允许值的30mm要求。至于最大垂直沉降则达到18mm,同样低于设计允许值。而周边建筑物的最大沉降接近10mm,未对建筑物使用产生干扰。在土压力监测方面,反压土能够切实分担土体侧压力,使作用在支护结构的土压力大幅度降低。在地下水位监测结果中发现,结合明沟排水、截水回灌等降水措施,能够将地下水位控制在基坑开挖面以下1.5m左右。由此可见,反压土斜支撑组合施工技术能够切实起到提高基坑稳定性,保护周边环境安全的作用。
4结论
综上所述,通过对矿山基坑支护中反压土斜支撑组合施工技术的应用路径开展分析讨论,并以实际案例验证施工技术的可行性与适用性。研究表明,反压土与斜支撑的协同作业,能够切实平衡土体侧压力,大幅度改善基坑稳定性。且周边建筑物的最大沉降不超过10mm,不会对建筑物的使用产生影响,证明该技术体系具有一定的推广价值。
